完了

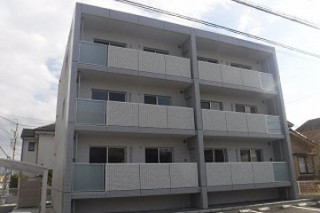

工事が完了しました。 北棟・南棟共に1LDKです。 間取りは違います。 北棟 エントランス 廊下 内部(1LDK) 南棟 内部(1LDK) 近隣の皆様、工事中は大変御迷惑をお掛けしました。 工事への御理解御協力、大変感謝…

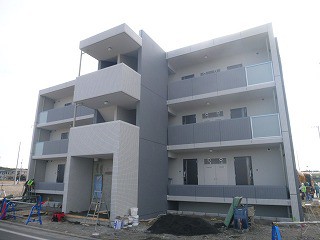

工事が完了しました。 北棟・南棟共に1LDKです。 間取りは違います。 北棟 エントランス 廊下 内部(1LDK) 南棟 内部(1LDK) 近隣の皆様、工事中は大変御迷惑をお掛けしました。 工事への御理解御協力、大変感謝…

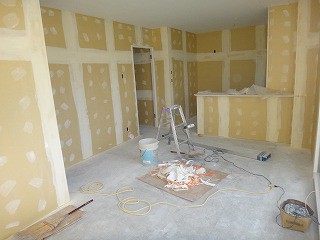

内部では仕上げ工事を行っています。 3・4階ではPB施工中 1・2階はクロスを張っています。 外部では吹付け塗装工事中です。 屋上ではシート防水工事が完了しこれより 太陽光パネルの設置を行っていきます。

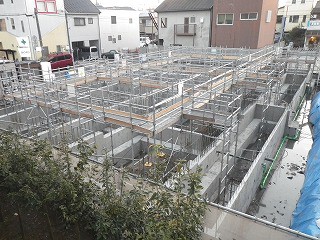

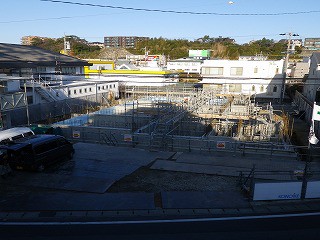

去年の12月より杭工事を行いました。 杭の残土を処分し、基礎の根伐り入ります。 捨てCONを打設している状況です。 年末に杭の補強筋を施工して年内は工事終了です。 年が明けて通路足場を組み、 現在は基礎の鉄筋を組んでます…
杭工事後基礎箇所に捨てコンクリートを打設。 基礎配筋施工状況。 基礎配筋完了。型枠施工完了後コンクリート打設を行います。

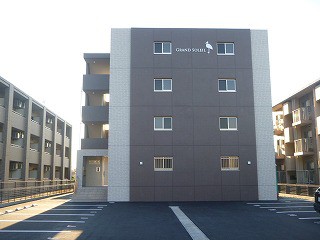

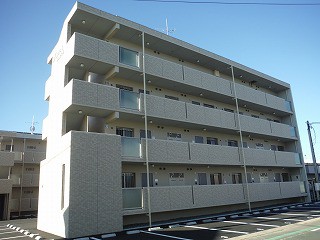

工事が無事に完了して、12月24日に引渡すことが出来ました。 建物名はGRAND SOLEIL(グランソレイユ)です。 外観 ENT 館名モニュメント 共用廊下 Aタイプキッチン AタイプLDK B・Cタイプキッチン B…

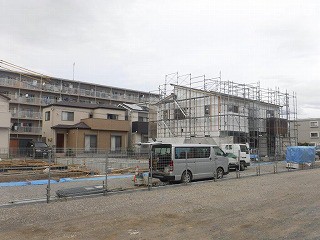

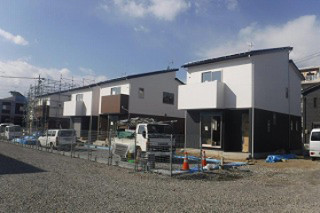

清水区吉川にて戸建住宅5棟の建築が始まりました。 現在2棟が上棟し、造作・外壁工事を行っています。 今月末にはもう1棟建つ予定です。 建前の日は大工さんが威勢よくやってますが、 手際よくあっという間に形が出来ていきます。…
先日、官庁検査が無事完了しました。 現在、手直し・調整を行い施主検査・引渡し・竣工となります。 近隣の皆様、工事中は大変御迷惑お掛けしました。 工事への御理解・御協力大変感謝しております。
今年の漢字が決まりましたね! 「 安 」だそうです。 私も今年は「安」定した工程の流れを組めるように努力しました。 安定したかどうかは別としてほぼ順調に現場は進んでいます(笑) 外部仕上げも吹付け塗装の準備も整い最終段階…

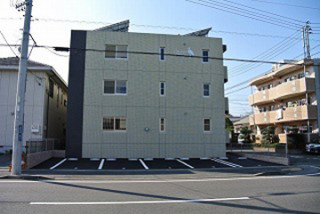

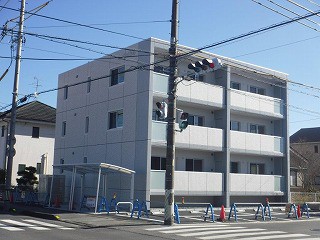

高丘西2丁目の新村様マンションも、完成に近づき、 足場解体前の北棟と 南棟です。 次回は建物全景をお見せできると思います。 4階建ての北棟から、3階建ての南棟の屋上がよく見え 太陽光ソーラーパネルが設置され、近くで見た状…
屋上・外壁の仕上げが終わり足場解体が始まりました。 いよいよ、みなさんにお披露目できます。 2,3日で完全に足場が無くなります。 これから、完成に向けて安全に進めていきます。
躯体工事が終わり仕上げ工事を進めています。 型枠を脱型し補修を行います。 現在1・2階では造作工事を進めています。 これより外装工事も平行して進めていきます。
静岡市の瓦場町で新しくマンション工事が始まります。 2LDK、3階建てです。 先月地鎮際を執り行ないました。 仮囲いと杭工事の飛散養生が完了しました。 敷地内の全景になります。 この後、杭工事に入って行きます。 朝晩寒く…
材料搬入、機械のセット完了、くい打ち工事がいよいよ開始です。 所定の深さまで掘削して行きます。オレンジ色のジャバラは泥や土の周囲への飛散防止です。 本杭を挿入して、杭の深度をレベルで確認して終了で…
